Archiv der Kategorie: Grundstück

Fliesenarbeiten dauern an

Und wieder ein kurzes Update: Die Fliesenarbeiten gingen in dieser Woche mit den Bodenfliesen im Bad und Gäste-WC weiter. Ebenso wurden die Bäder verfugt. Heute wurde mit den Bodenfliesen im Wohnzimmer begonnen. Neue Bilder gibt es in der Fliesengalerie.

Abendstimmung im April: Blick über Nachbars Grundstück gen Westen
Abendstimmung

Die letzte fehlende Leitung ist nach Abbau des Gerüstes nun auch fertig gestellt: Die Abwasserleitung vom Haus zum Anschluss in der Zufahrt wurde von uns hergestellt und vom Wasser/Abwasserverband abgenommen. Am Dienstag wurde der Graben dann bis zum Sonnenuntergang wieder verfüllt.

Die Maler und Maurer haben heute noch Kleinigkeiten erledigt: Restarbeiten an den Lichtschächten sowie dem Treppenabsatz.

Zur zusätzlichen Raumentfeuchtung haben wir seit dieser Woche noch Bautrockner am Laufen, in der Hoffnung, dass bald mit dem Malern begonnen werden kann.

Richtig Betrieb

Anschlüsse im HWR (noch ohne Wasseruhr)
Anschlüsse im HWR

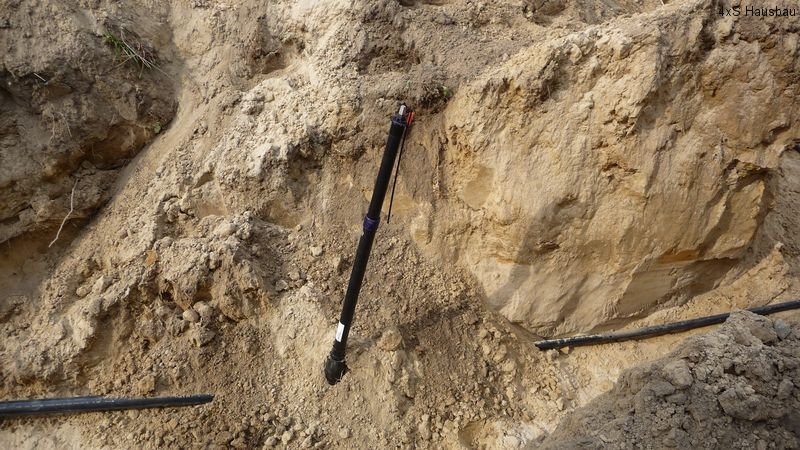

Graben für Wasser (Leitung schon drin)
Graben für Wasser
Gasleitung in das Haus
Gasleitung

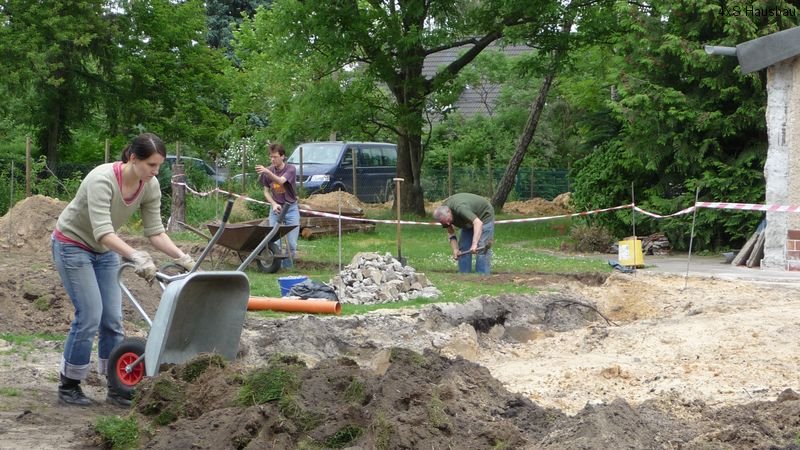

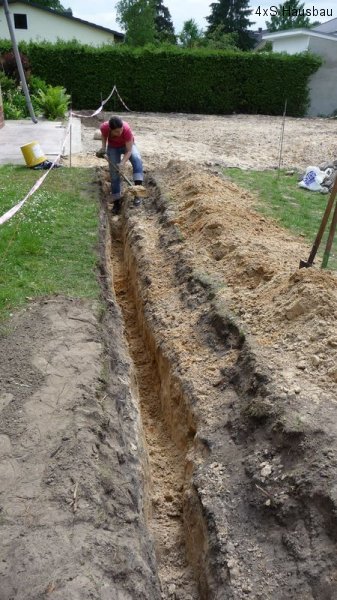

In dieser Woche ging es mit Volldampf weiter auf der Baustelle. Zunächst noch ein bisschen mit eigener Muskelkraft – die Gräben für Gas und Trinkwasser direkt vorm Haus wurden ausgeschachtet, damit die Anschlüsse im Keller installiert werden konnten. Dies sollte noch vor dem Stellen des Baugerüstes passieren, sonst wäre es wohl viel später geworden. Und in Anbetracht der einbrechenden Kälte ist der Bauwasserhahn außen nicht frostsicher. Und wenn das Gas erst einmal im Haus ist, kann (zum Trocknen) zukünftig auch geheizt werden. Der Gasanschluss war noch unproblematisch und wurde von Fa. Vorwerk kurzfristig verlegt. Beim Wasser fingen die Probleme mit dem Graben an: der Boden war einfach zu locker, so dass Teile des Grabens immer wieder einfielen. Also hieß es immer wieder neu buddeln. Rechtzeitig zum Termin am Montag war der Graben fertig und breit genug. Allerdings wollte Fa. Frey keinen Zähler im Keller montieren, da der HWR (noch) nicht abschließbar war. Die Bautür kam erst am Donnerstag, so dass der Zähler wohl nun frühestens nächste Woche kommt.

Die Mauerarbeiten am Obergeschoss haben am Mittwoch nach Lieferung neuer Steinvorräte begonnen. Am Donnerstag kam der erste Teil der Rüstung, damit auch bequem von außen gearbeitet werden kann. Mehr in den folgenden Bildern:

Mediengraben wird geschlossen [Update]

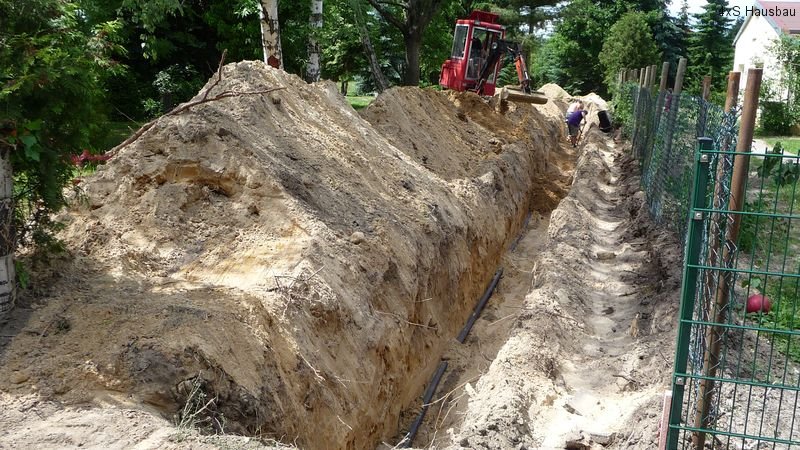

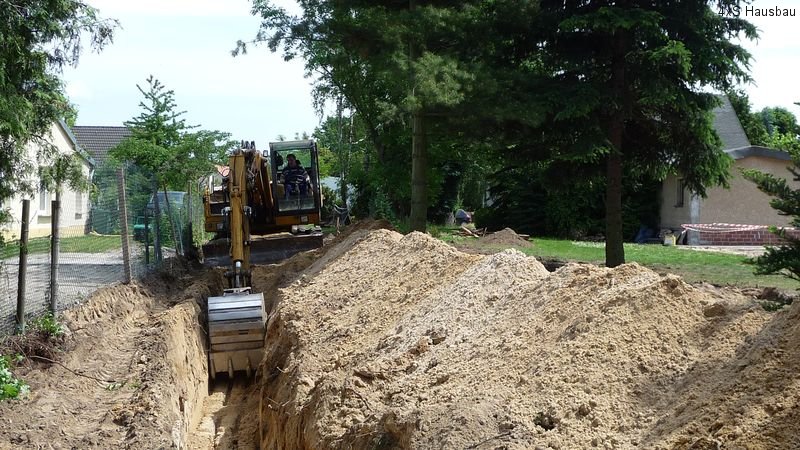

Am Freitag hat Firma ATE damit begonnen, den Mediengraben wieder zu verschließen, so dass er für die Bauphase mit LKW befahrbar ist. Dazu wurde auf den weißen Sand Recyclingmaterial eingebracht und verdichtet. Bis zur Hälfte der Zufahrtslänge ist die Angelegenheit erledigt, am Montag geht es weiter. Zudem müssen dann noch die Absperrschieber und der Revisionsschacht für Trink-/Abwasser auf der Zuwegung vervollständigt und auf eine Ebene gebracht werden.
[Update: 29.06.2010:]
Netterweise wurden vom Baggerfahrer auch gleich die Baumstuppen der gefällten Bäume entfernt. Firma Frey hat damit begonnen, Bauwasser für unsere hinteren Nachbarn sowie den Abwasserschacht auf dem Grundstück zu setzen und am Straßensystem anzuschließen.

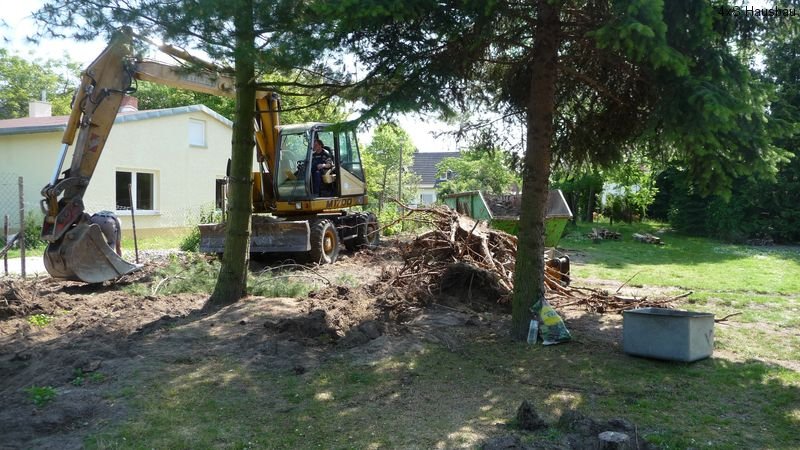

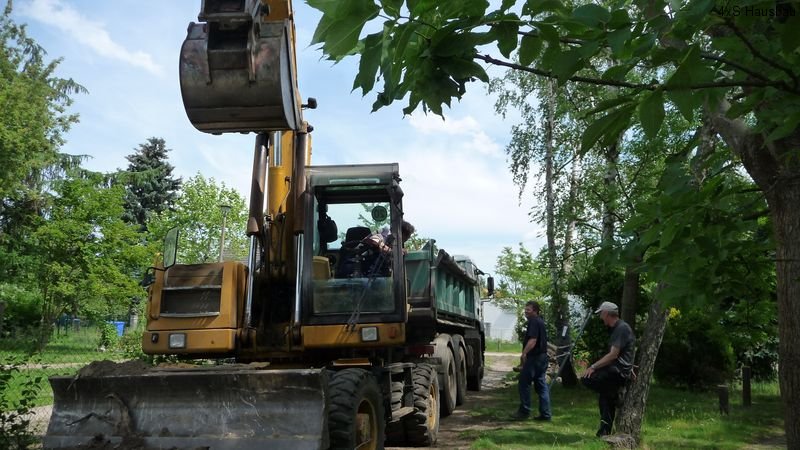

Gestern haben wir dann noch zwei Fichten gefällt, die zu dicht an anderen Bäumen standen und nun mehr Platz im Baufeld bzw. für die Lagerung des Erdaushubs bieten. Das Holz wurde gleich auf passende Länge gesägt und einsortiert.

Pumpe versetzt, Hausnummer

Am Sonntag wurde bei schönem Wetter die Brunnen-Pumpe aus dem zukünftigen Baufeld an einen Seitenrand des Grundstücks versetzt und die Wasserleitung verlegt. Die dazu erforderlichen Grabungen haben zum Glück keine Überraschungen zu Tage gefördert. Nun sind noch die Bäume zu fällen und das Baufeld ist frei.

Hausnummer u. Bauschild S&B

Nachdem wir letzte Woche kurzfristig und unkompliziert die Hausnummer beantragt und erhalten haben, haben wir ein provisorisches Hausnummernschild am vorderen Bauzaun angebracht. Laut Baugesetzbuch muss man diese nämlich nach Zuteilung sofort verwenden – also gibt es jetzt eine Nummer, wenn auch noch ohne Haus…

Medien auf dem Grundstück, Baustrom

Diese Woche wurden Elektro, Telefon und Gasleitung von der Straße aus in die Zufahrt verlegt. Gas, Wasser, Abwasser, Elektro, Telefon und Reserve wurden weiter bis 2 m auf unser Grundstück verlegt, damit die Zufahrt nun wieder verschlossen werden kann.

Gas, Elektro und Telefon wurden straßenseitig auch gleich angeschlossen. Auf unserem Grundstück wurde vom Elektriker Prochnow auch gleich der Baustromkasten installiert und von E.ON edis der Zähler eingebaut. Damit haben wir nun unseren eigenen Strom.

Mediengraben, Überraschungen

In der letzten Woche wurde von Firma ATE der Mediengraben erstellt. Dabei wurde vom hinteren Grundstück unserer Nachbarn nach vorn zur Straße zunächst der Oberboden abgetragen und ein Schacht ausgebaggert. Der Schacht ist relativ schmal. Wir hoffen mal dass es keine Probleme gibt, dort Abwasser, Wasser, Gas, Strom und Telefon zu verlegen. Die Rohre für Abwasser und Wasser liegen in der Zufahrt schon drin. Der Rest folgt in dieser Woche.

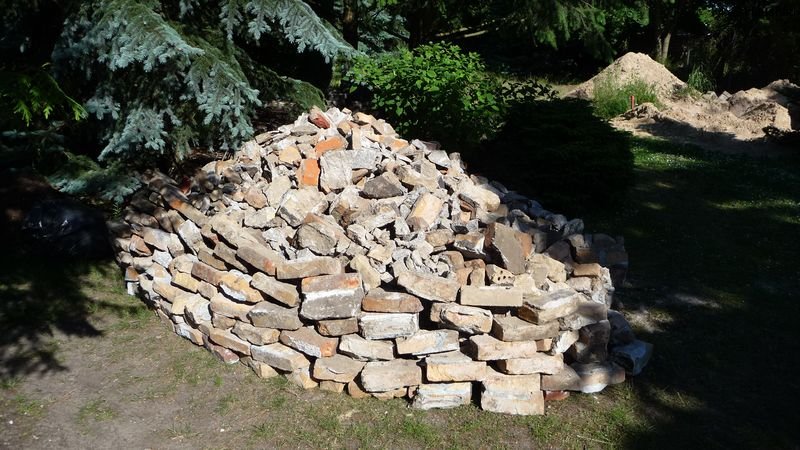

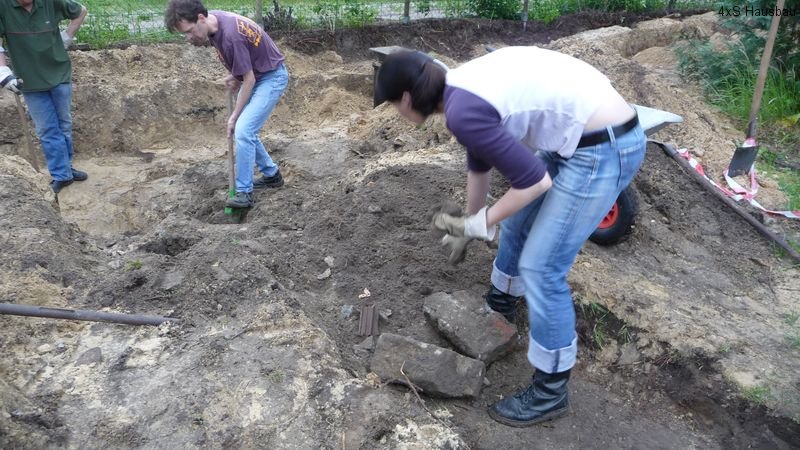

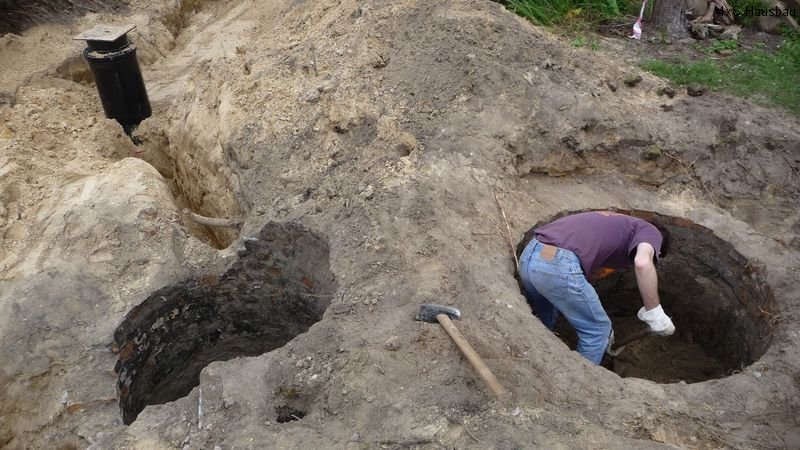

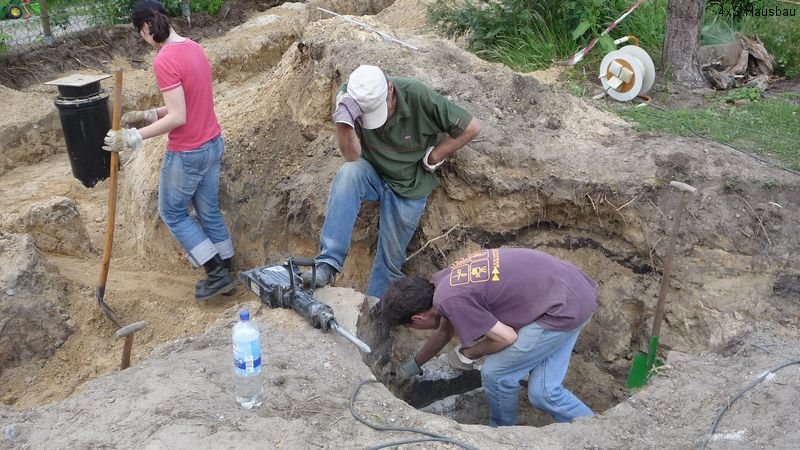

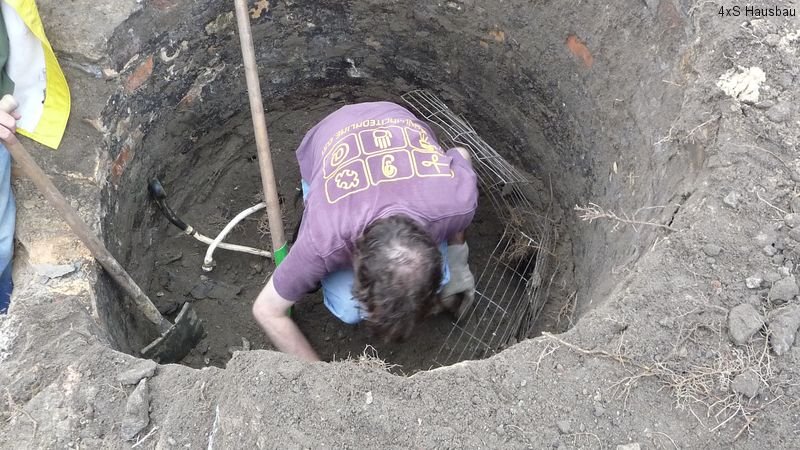

Eigentlich wollten wir von der Zufahrt nur einen kleinen Quergraben auf unser Grundstück buddeln, um die Versorgungsleitungen (speziell Strom) vom Abzweig auf unser Grundstück zu verlegen. Daraus wurde ein 3-Tages-Projekt, da wir genau an dieser Stelle auf alte Abwassergruben gestoßen sind. Und damit nicht genug: Vorbesitzer hatten die Gruben mit allem möglichen Schutt und Schrott zugeschüttet, der nun an das Tageslicht kam. Wir haben mindestens fünf m³ Schutt ausgebuddelt. Die Gruben aus Stein und Beton wurden mit Bohrhammer und viel Anstrengung soweit wie für die Leitungen nötig und möglich abgetragen. Der Rest wird ggf. bei den Erdarbeiten erledigt.
