Mediengraben wird geschlossen [Update]

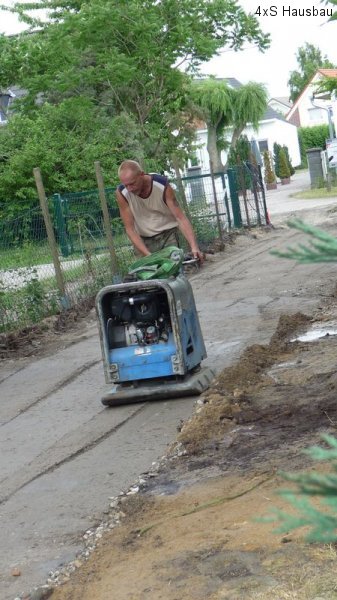

Am Freitag hat Firma ATE damit begonnen, den Mediengraben wieder zu verschließen, so dass er für die Bauphase mit LKW befahrbar ist. Dazu wurde auf den weißen Sand Recyclingmaterial eingebracht und verdichtet. Bis zur Hälfte der Zufahrtslänge ist die Angelegenheit erledigt, am Montag geht es weiter. Zudem müssen dann noch die Absperrschieber und der Revisionsschacht für Trink-/Abwasser auf der Zuwegung vervollständigt und auf eine Ebene gebracht werden.
[Update: 29.06.2010:]
Netterweise wurden vom Baggerfahrer auch gleich die Baumstuppen der gefällten Bäume entfernt. Firma Frey hat damit begonnen, Bauwasser für unsere hinteren Nachbarn sowie den Abwasserschacht auf dem Grundstück zu setzen und am Straßensystem anzuschließen.

Gestern haben wir dann noch zwei Fichten gefällt, die zu dicht an anderen Bäumen standen und nun mehr Platz im Baufeld bzw. für die Lagerung des Erdaushubs bieten. Das Holz wurde gleich auf passende Länge gesägt und einsortiert.

Pumpe versetzt, Hausnummer

Am Sonntag wurde bei schönem Wetter die Brunnen-Pumpe aus dem zukünftigen Baufeld an einen Seitenrand des Grundstücks versetzt und die Wasserleitung verlegt. Die dazu erforderlichen Grabungen haben zum Glück keine Überraschungen zu Tage gefördert. Nun sind noch die Bäume zu fällen und das Baufeld ist frei.

Hausnummer u. Bauschild S&B

Nachdem wir letzte Woche kurzfristig und unkompliziert die Hausnummer beantragt und erhalten haben, haben wir ein provisorisches Hausnummernschild am vorderen Bauzaun angebracht. Laut Baugesetzbuch muss man diese nämlich nach Zuteilung sofort verwenden – also gibt es jetzt eine Nummer, wenn auch noch ohne Haus…

Medien auf dem Grundstück, Baustrom

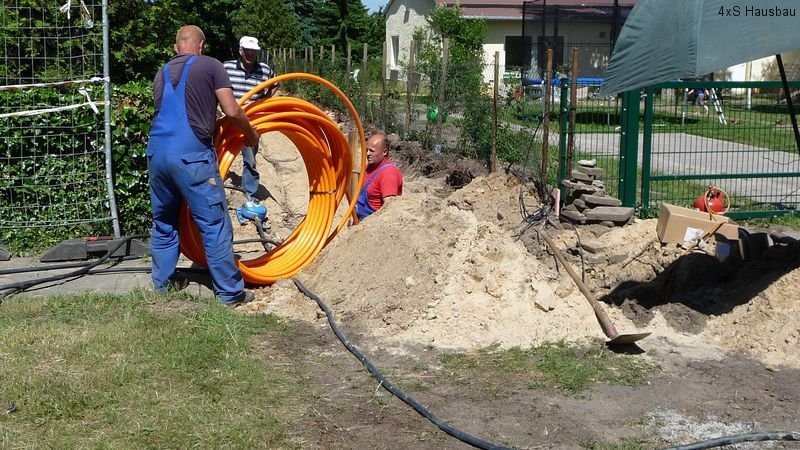

Diese Woche wurden Elektro, Telefon und Gasleitung von der Straße aus in die Zufahrt verlegt. Gas, Wasser, Abwasser, Elektro, Telefon und Reserve wurden weiter bis 2 m auf unser Grundstück verlegt, damit die Zufahrt nun wieder verschlossen werden kann.

Gas, Elektro und Telefon wurden straßenseitig auch gleich angeschlossen. Auf unserem Grundstück wurde vom Elektriker Prochnow auch gleich der Baustromkasten installiert und von E.ON edis der Zähler eingebaut. Damit haben wir nun unseren eigenen Strom.

Mediengraben, Überraschungen

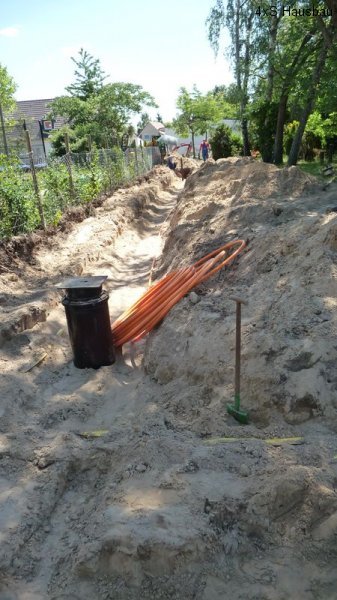

In der letzten Woche wurde von Firma ATE der Mediengraben erstellt. Dabei wurde vom hinteren Grundstück unserer Nachbarn nach vorn zur Straße zunächst der Oberboden abgetragen und ein Schacht ausgebaggert. Der Schacht ist relativ schmal. Wir hoffen mal dass es keine Probleme gibt, dort Abwasser, Wasser, Gas, Strom und Telefon zu verlegen. Die Rohre für Abwasser und Wasser liegen in der Zufahrt schon drin. Der Rest folgt in dieser Woche.

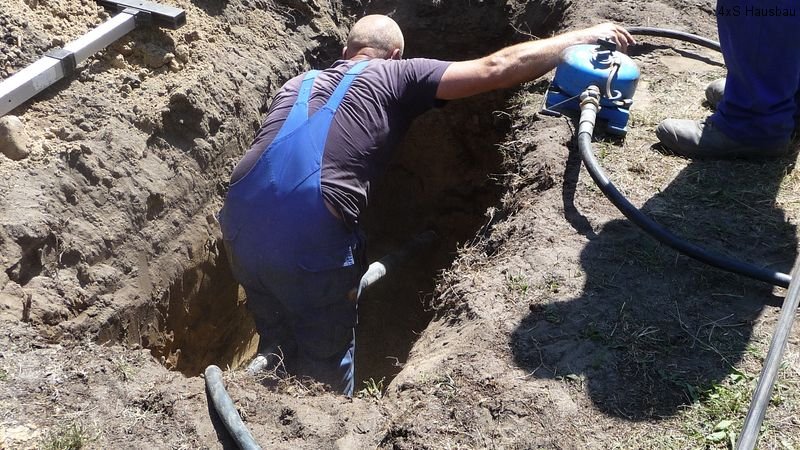

Eigentlich wollten wir von der Zufahrt nur einen kleinen Quergraben auf unser Grundstück buddeln, um die Versorgungsleitungen (speziell Strom) vom Abzweig auf unser Grundstück zu verlegen. Daraus wurde ein 3-Tages-Projekt, da wir genau an dieser Stelle auf alte Abwassergruben gestoßen sind. Und damit nicht genug: Vorbesitzer hatten die Gruben mit allem möglichen Schutt und Schrott zugeschüttet, der nun an das Tageslicht kam. Wir haben mindestens fünf m³ Schutt ausgebuddelt. Die Gruben aus Stein und Beton wurden mit Bohrhammer und viel Anstrengung soweit wie für die Leitungen nötig und möglich abgetragen. Der Rest wird ggf. bei den Erdarbeiten erledigt.

Baugenehmigung eingetroffen

Gestern war ein Postschein im Briefkasten, dass ein Einschreiben eigenhändig abzuholen sei. Was wir dann heute in Empfang nahmen, war die Baugenehmigung der Unteren Bauaufsichtsbehörde des Landkreises. Also wieder einen Schritt geschafft.

Viele Nebenbestimmungen, Hinweise, Belange sind enthalten, z.B. der Stadt, der Bodenschutzbehörde, der Abfallwirtschaftsbehörde, der Naturschutzbehörde. Aber alles im Rahmen des Normalen, so dass wir das Haus wie geplant erbauen können. Die Hinweise auf Pflasterprotokoll, Baumschutzsatzung sind bei uns eh schon obsolet.
Weiterhin gab es einige Formulare, die beizeiten ausgefüllt werden müssen: Einmessungsbescheinigung, Anzeige Baubeginn und -ende, Schornsteinfegerabnahme. Mit der Genehmigung wird nun auch die Restsumme der Gebühren für den Bescheid fällig.

Die Baufreigabe – also der letzte Schritt, bevor es losgehen kann – fehlt allerdings noch, da die Prüfung der bautechnischen Nachweise (Statik) nun erst im Auftrag von Schilf/Bölck erstellt wird.
