Schlagwort-Archiv: Dämmung

Heizung – Lüftung – Sanitär

Seit Dienstag sind die Heizungs- und Sanitärmonteure (bzw. seit Donnerstag nur noch einer von ihnen) mit dem Verlegen der Fußbodendämmung im Haus beschäftigt. Dazu müssen die Dämmplatten passend zugeschnitten und für die schon liegenden Elektrokabel ausgeschlitzt werden. Ebenso wurden die Heizkreisverteiler in allen Etagen angebaut sowie die Heizungs- und Wasserrohre verlegt. Auch die Montageelemente für die WCs und Waschtische wurden angebaut. Auch hier wurden wieder neue Löcher und Schlitze in die Wände gestemmt. Leider hat darunter an einer Stelle der Putz gelitten – hier müssen die Maler also später ran, um den Schaden zu beseitigen.

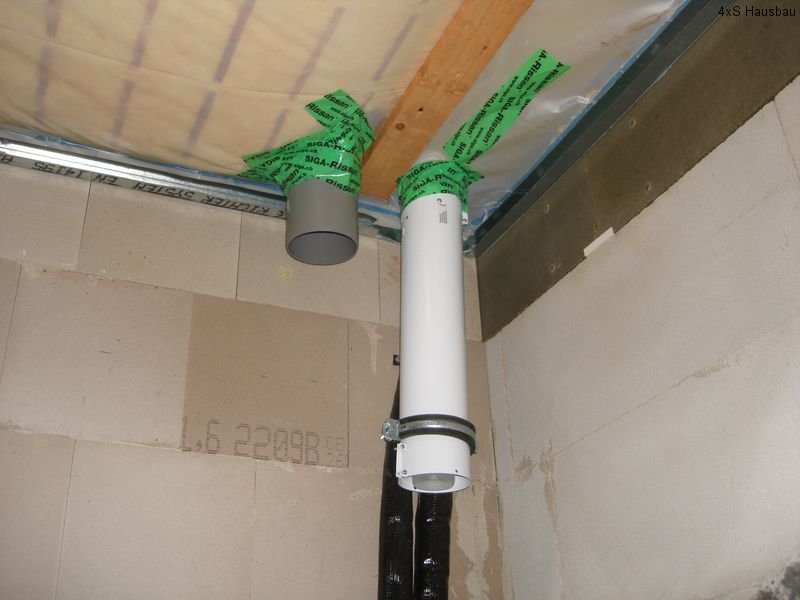

Nächste Woche kommt dann die Lüftung, die ebenfalls quer durch das Haus verlegt wird. Obendrauf liegt dann nochmal Dämmung, bevor der Estrich kommt. Wir hoffen, das in der kommenden Woche etwas an Tempo zugelegt wird, um die Arbeiten in dieser Woche abzuschließen. Im HWR haben wir am Samstag die Wände, wo noch Leitungen entlang gelegt bzw. Heizungs- und Lüftungsgerät montiert werden, weiß gestrichen. Später kommt man hier ja schlecht dran.

Seit Freitag sind wir auch nicht mehr auf Baustrom angewiesen, da der Hausstrom angeschlossen wurde. Es gibt also Licht (mit einfachen Glühlampen) und Strom (in ausgewählten Steckdosen) im Haus und die Miete für den Baustromkasten entfällt.

Es geht voran [Update]

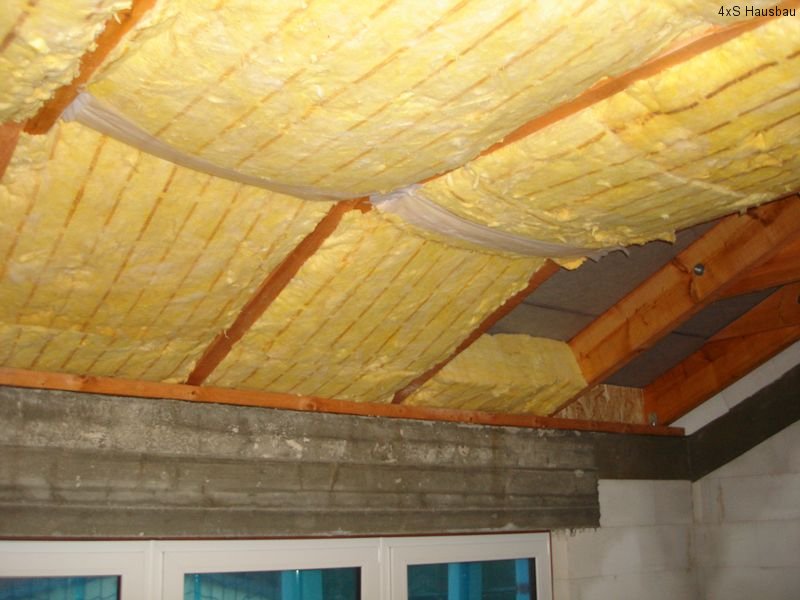

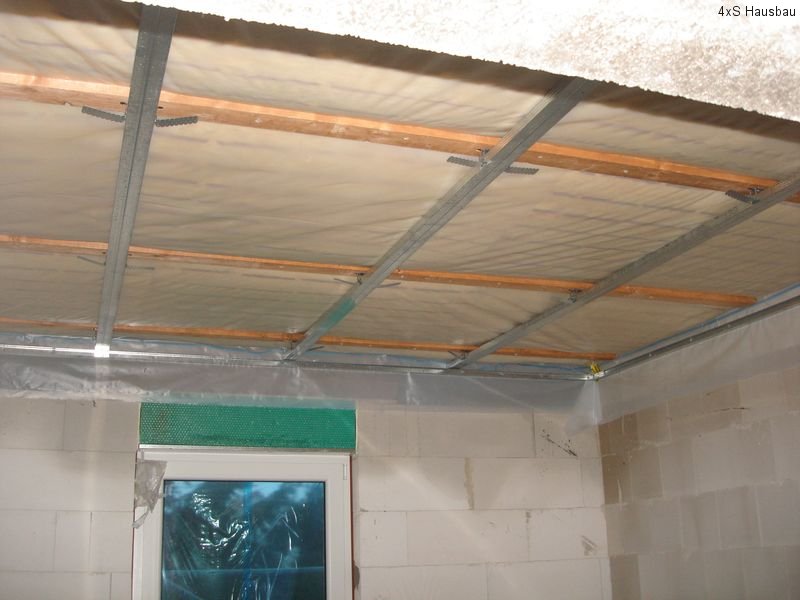

Heute in aller früh ein Besuch auf der Baustelle: Wie geplant haben die Maler die Wärmedämmung fast vollendet. Die drei Jungs waren mit den letzten Lücken auf der Südseite zugange. Insbesondere auch die vielen Ausschnitte um Fenster und an der Dachkonstruktion fordern ihre Zeit. Aber fertig sollte es heute auf jeden Fall werden.

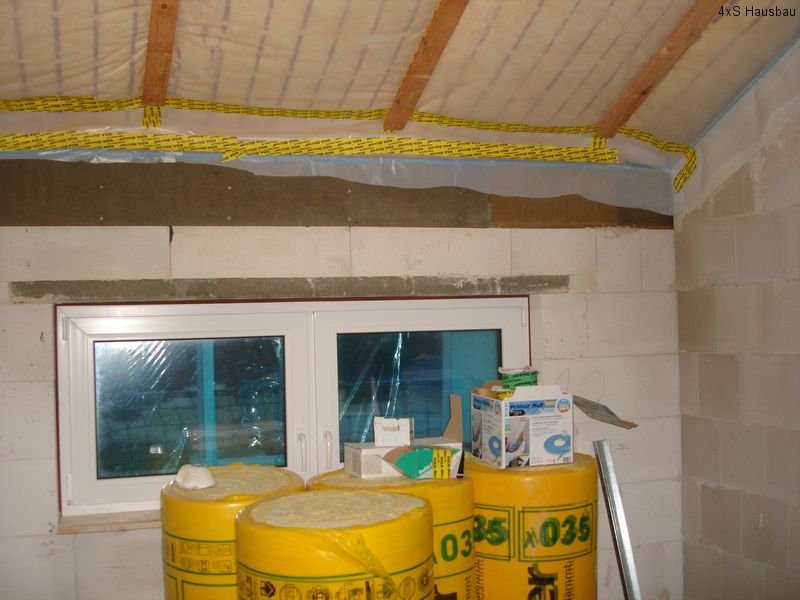

Ein Blick ins Innere zeigte, dass auch die Trockenbauer schon fleißig waren: Bis auf die Ankleide und Teile der Galerie war die Dämmung im OG zum Dach fertig. Im Fußbodenbereich des EG lagen die ersten Kabelstrippen des Elektrikers. Und im Keller waren sogar die ersten Dosen im HWR mit Kabeln gefüllt. So kann es weitergehen, genug Kabelmaterial hat Herr Prochnow jedenfalls schon mal gelagert ;-). Leider sollen die Temperaturen ja in den kommenden Tagen auch wieder unter Null sinken.

Neue Bilder von heute sind in der Galerie im Beitrag vom 17.01. zu finden.

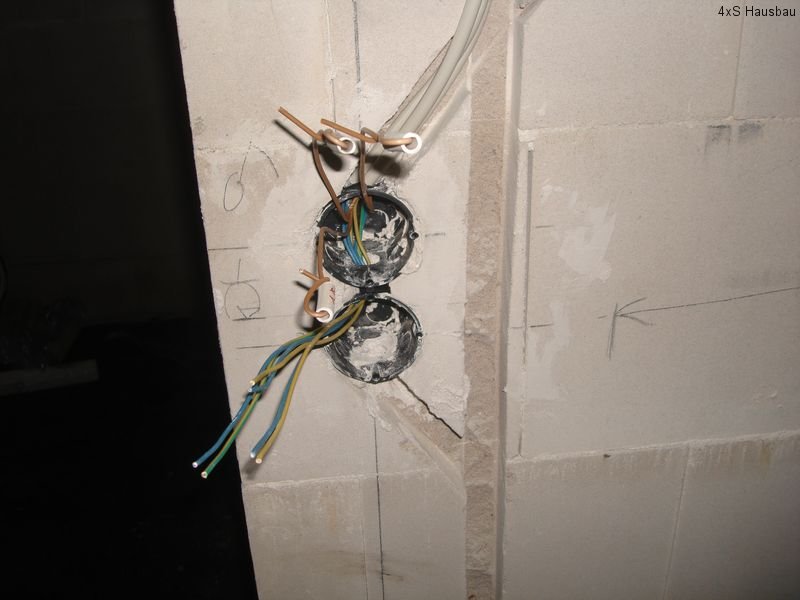

[Update: 20.01.2011:] Heute Abend waren die Trockenbauer gerade am Zusammenpacken – die Decke im OG ist fertig. Allein die Profile an den Schrägen haben sie bewusst ausgelassen. Diese sollen nach dem Innenputz folgen, damit später ein sauberer Abschluss zu den Fensterstürzen möglich ist. Auch die Stelle der späteren Einschubtreppe zum Dachboden wurde erstmal mit Dämmung verschlossen, um hier eine Wärmebrücke zu vermeiden. Muss halt später wieder geöffnet werden. Dies wird wohl schon durch den Elektriker passieren, der auch wieder fleißig war – es waren schon deutlich mehr Kabel als noch am Tag zuvor verlegt.

Es geht weiter mit der Außenhaut

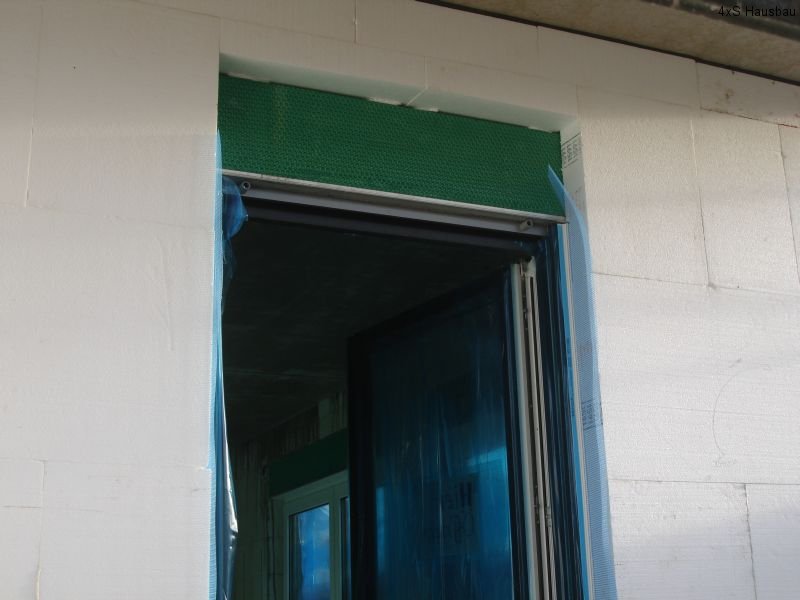

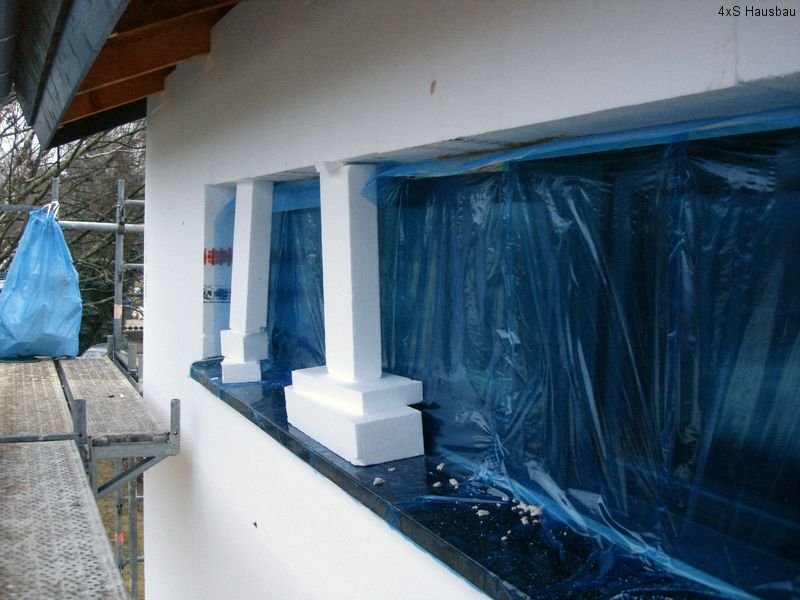

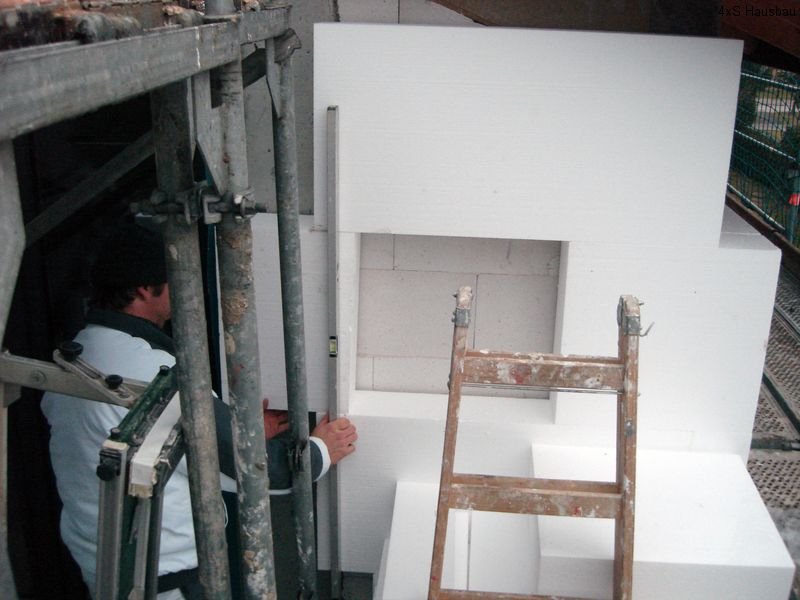

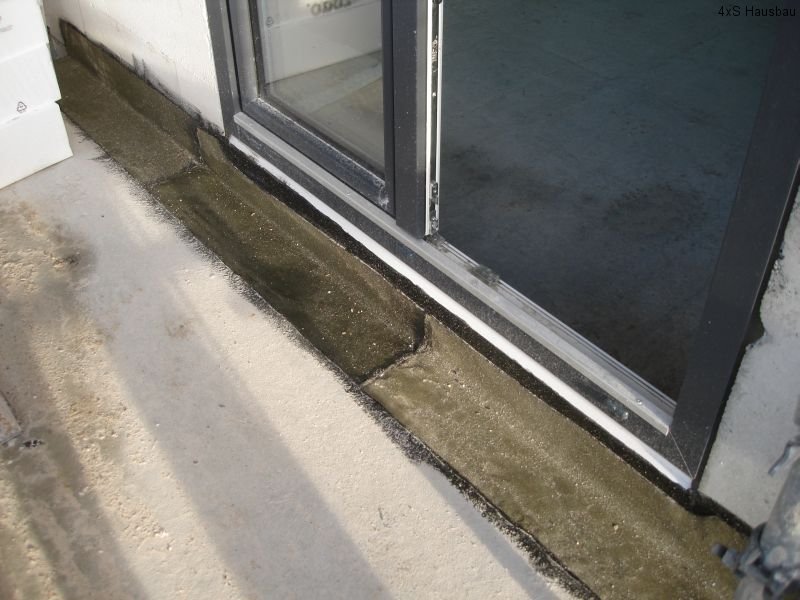

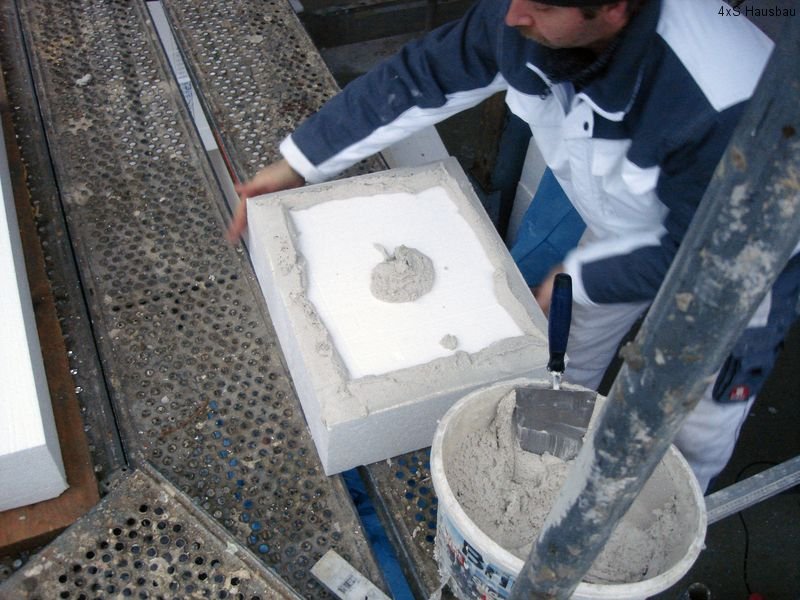

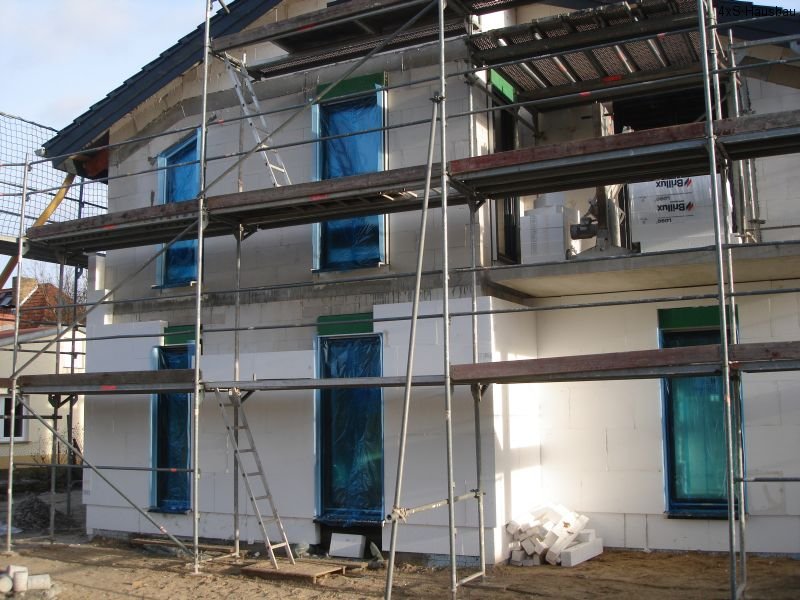

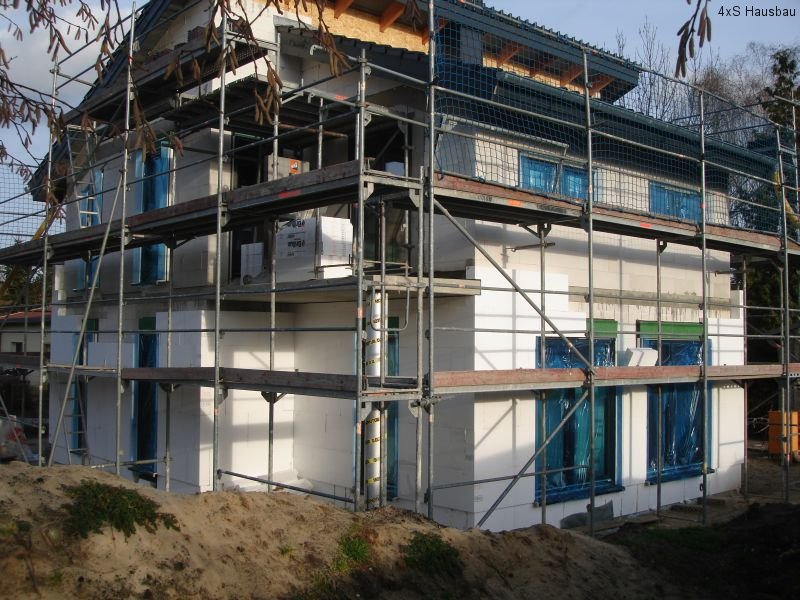

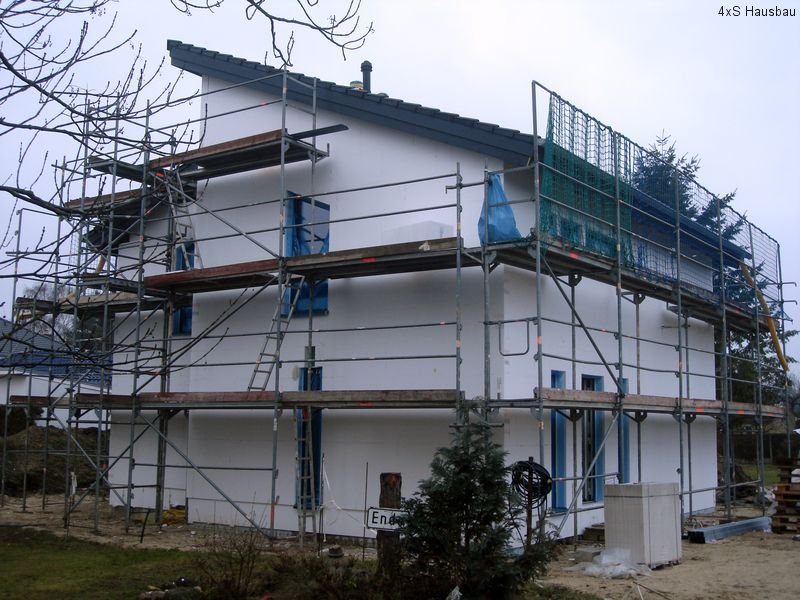

Die (fast schon frühlingshaften) Temperaturen der letzten Tage haben es zugelassen: Es geht weiter am Bau. Nachdem der Frost aus dem Haus und den Wänden raus war, haben letzte Woche die Malermeister mit dem Anbringen der Dämmung – oder offiziell des Wärmedämmverbundsystems – begonnen. Bis zum Wochenende war das Erdgeschoss fast komplett mit einer Hülle von Brillux-Hartschaumdämmplatten versehen. Auch auf dem Balkon wurden am Ansatz zur Wand noch ein paar Bitumenbahnen angebracht, damit auch diese Nahtstelle gegen Feuchtigkeit geschützt ist.

Kommende Woche geht es mit dem Rest weiter, so dass anschließend hoffentlich mit der Innendecke und der Dämmung im OG zum Dach fortgefahren werden kann (der Zwischensparren-Klemmfilz wartet schon). Sollten es dann innen die Temperaturen zulassen, geht es mit dem Verlegen der Elektrik weiter. So der Plan…

PS: Da das Haus mittlerweile von außen abschließbar ist, wurde auch die einst für den Wasseranschluß notwendige Bautür im Keller wieder entfernt.

Der Keller hat es warm

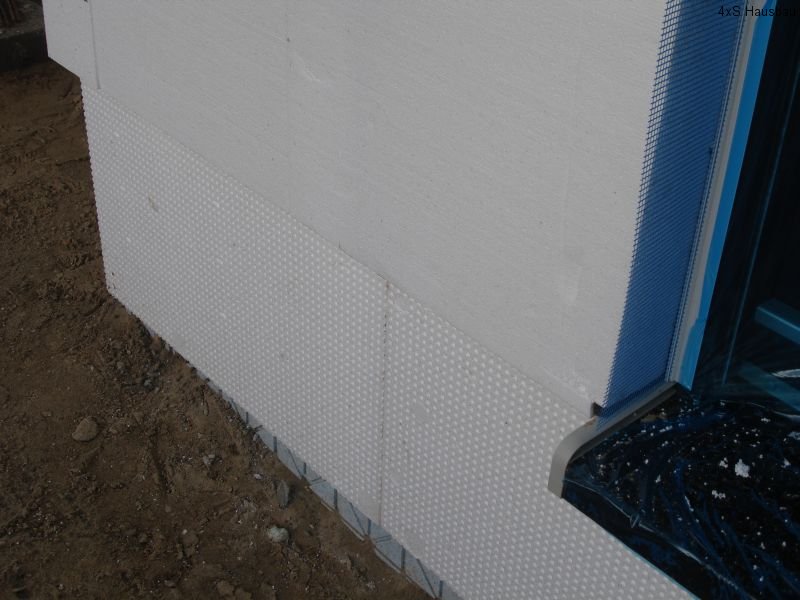

Die Malermeister haben damit begonnen, die Kellerdämmung anzubringen. Zunächst war nur der Kleber da, dann konnte aber mit reichlich Dämmmaterial noch losgelegt werden. Abends war dann etwas mehr als eine Wand fertig.

[Update 17.09.2010]: Nach dem zweiten Tag waren alle großen Flächen fertig. Am dritten Tag wurden die Restarbeiten erledigt, Ritzen mit Schaum zugeklebt und im Bereiche der Lichtschächte Armierungsmörtel aufgezogen. Zwischendurch gab es aufgrund von Regenschauern immer mal kleine Unterbrechungen.
